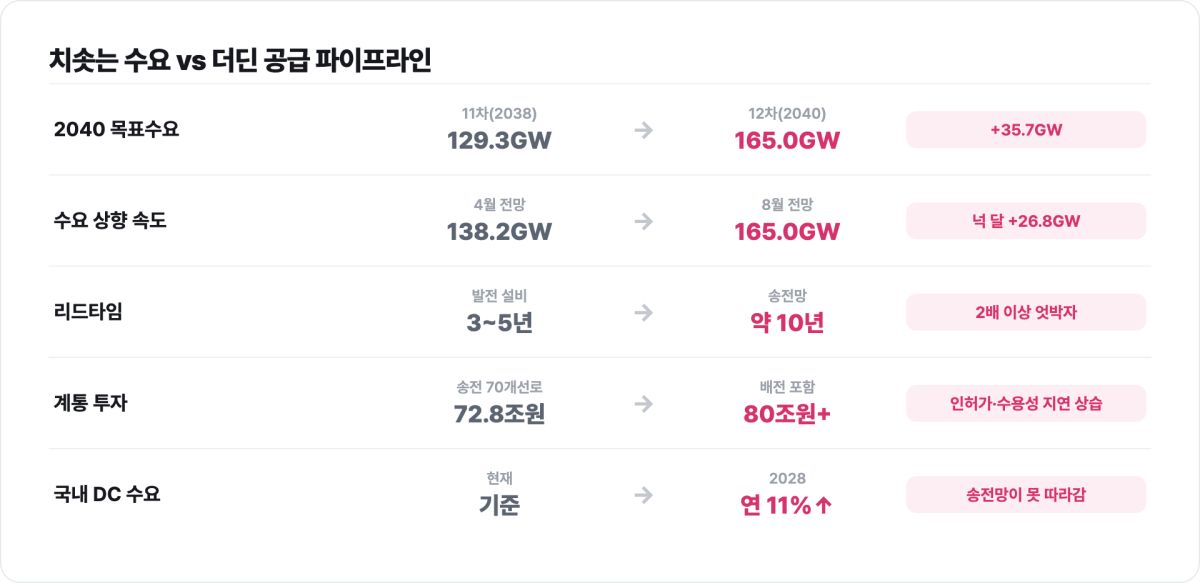

[PEDIEN] 제12차 전력수급기본계획 목표수요 상향이 확정 수순에 접어들면서, 2040년 국내 최대 전력수요 전망은 158.4~165.0GW로 뛰어올랐다. 본지가 산업통상자원부 계통·수요 전망치와 한국전력·에너지경제연구원 자료를 시계열로 교차 분석한 결과, 이번 상향의 본질은 단순한 숫자 갱신이 아니라 'AI·반도체 3대 메가수요' 24.7GW를 계획에 통째로 밀어넣은 구조적 사건이다. 문제는 수요를 올린 속도만큼 공급 파이프라인이 따라붙느냐다. 결론부터 말하면, 본지 분석에서 계획과 실적의 시차는 이미 위험 수위에 들어섰다.

제12차 전력수급기본계획 목표수요, 왜 165GW까지 올랐나

흐름을 시간축으로 되짚으면 상향의 논리가 선명해진다.

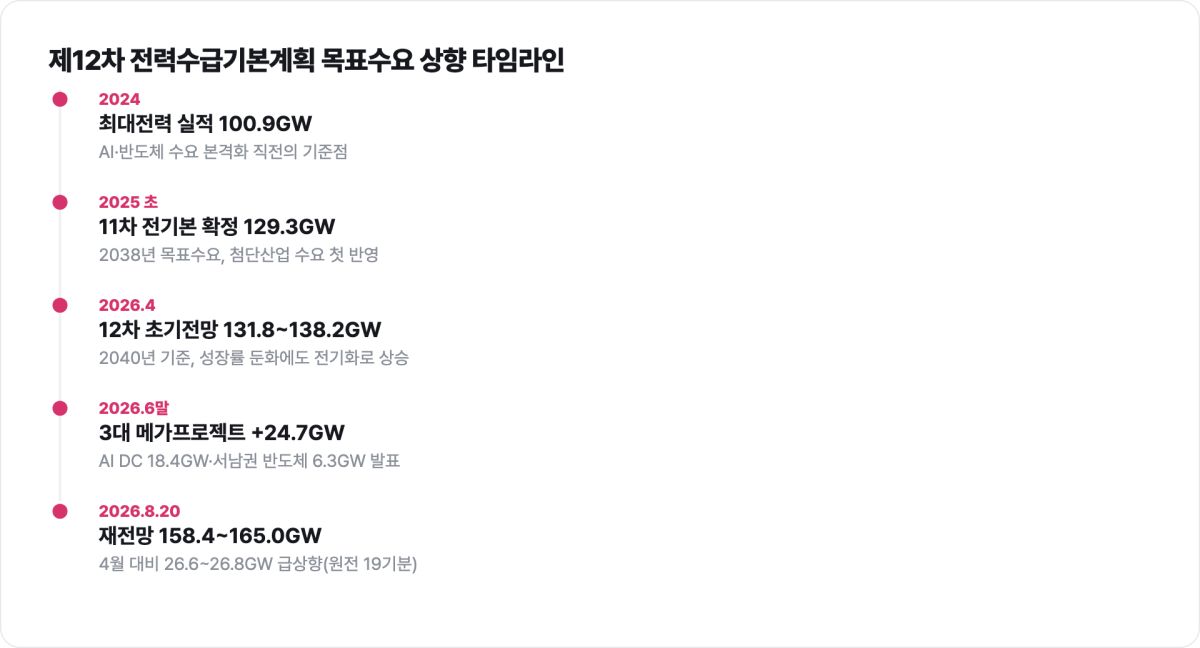

출발점은 지난해 최대전력 실적치 100.9GW다. 2025년 초 확정된 제11차 전기본은 2038년 목표수요를 129.3GW로 잡았다.

기준수요 145.6GW에서 수요관리분 16.3GW를 덜어낸 값이었고, 적정 예비율 22%를 얹은 필요 설비는 157.8GW로 설계됐다.

이 계획은 AI·반도체·데이터센터의 첨단산업 수요를 처음으로 명시적으로 반영했다는 점에서 이미 한 차례 도약이었다.

그러나 불과 1년여 만에 판이 다시 흔들렸다. 2026년 4월 공개된 제12차 전기본 초기 수요 전망은 2040년 최대전력을 기준 131.8GW, 상향 138.2GW로 제시했다.

장기 성장률 둔화로 GDP 기반 기본수요는 오히려 낮아졌지만, 첨단산업·전기화 수요가 이를 상쇄하고도 남았다.

그리고 결정타는 그해 6월 말 정부가 내놓은 3대 메가프로젝트였다.

반도체와 데이터센터 추가 수요만 24.7GW. 8월 20일 재전망에서 2040년 목표수요는 158.4~165.0GW로 다시 뛰었다. 4월 대비 불과 넉 달 만에 26.6~26.8GW, 대형 원전 열아홉 기에 맞먹는 수요가 계획서에 새로 얹힌 것이다.

3대 메가수요 24.7GW의 실체

상향을 주도한 24.7GW의 내막을 뜯어보면 성격이 확연히 갈린다.

우선 AI 데이터센터가 18.4GW다. 1단계로 확정된 8.4GW에 추가 증설 물량을 얹어 2035년까지 채운다는 구상이다.

여기에 서남권 반도체 클러스터 몫으로 6.3GW가 더해졌다.

반도체 전체로 보면 용인 클러스터 조기 준공, 호남권 신규 클러스터, 평택·청주 팹 증설을 포함한 2040년 계약전력 기준 잠재 수요가 약 40GW로 집계됐다.

연간 전력소비량 전망도 657.6~694.1TWh에서 847.3~885.1TWh로, 약 190TWh가 한꺼번에 불어났다.

지난해 일본 전체 전력소비 추정치에 육박하는 규모가 신규 수요로 잡힌 셈이다.

본지 분석의 첫 번째 명제는 이렇다.

이번 상향은 '전망'이라기보다 '약속'에 가깝다.

과거 수요 전망이 인구·경제성장률 같은 거시 변수를 외삽한 추계였다면, 이번 24.7GW는 특정 기업의 투자 계획과 정부의 산업정책 의지가 직접 숫자로 환산된 결과다.

계획 수요가 정책 목표와 한 몸이 됐다는 뜻이고, 이는 곧 실현되지 않으면 계획 전체가 흔들리는 구조를 의미한다.

두 번째 명제는 수요의 '집중성'이다. 24.7GW는 전국에 고르게 퍼지지 않는다.

데이터센터는 수도권과 특정 거점에, 반도체는 용인·평택·호남 축에 몰린다.

본지가 입지 분포를 교차 분석한 결과, 이 수요는 소수 지점에 대규모로 응집되는 '점 부하'의 성격이 강하다.

전국 평균 예비율이 아무리 넉넉해도, 해당 지점에 전기를 실어 나를 송전망이 없으면 계획은 종이 위에서만 성립한다.

공급 파이프라인은 이 수요를 감당할 수 있나

여기서 계획-실적 격차가 정면으로 드러난다.

수요는 넉 달 만에 27GW 가까이 올렸지만, 공급 설비는 그런 속도로 지어지지 않는다.

세 번째 명제로, 본지는 이번 계획의 최대 취약점이 발전 설비가 아니라 송전망에 있다고 본다.

한전 추산으로 2038년까지 신설해야 할 송전선로만 70개, 총연장 3,855km에 이르고, 여기에 72.8조원이 든다.

배전망 투자 10.2조원을 더하면 계통 보강에만 80조원이 넘는다.

문제는 돈이 아니라 시간이다.

송전선로 하나를 놓는 데 통상 10년 안팎이 걸리고, 주민 수용성과 인허가 지연으로 완공이 2~3년씩 밀리는 일이 반복돼 왔다.

역대 전기본에서 신규 설비의 준공 시점이 계통 여건 탓에 뒤로 조정된 전례는 6차 계획 때부터 이미 명시돼 있었다.

역대 계획이 이 대목에서 번번이 미끄러졌다는 점도 곱씹어야 한다.

본지가 과거 전기본의 설비 계획과 실제 준공 실적을 대조한 결과, 발전 설비는 그럭저럭 예정 물량을 채웠지만 이를 실어 나를 송·변전 설비는 상습적으로 뒤처졌다.

동해안에 원전과 석탄화력이 줄줄이 들어섰는데 정작 수도권으로 끌어오는 초고압 송전선로가 제때 완공되지 못해, 지어놓은 발전기를 놀리거나 출력을 강제로 낮추는 일이 되풀이됐다.

발전은 3~5년, 송전망은 10년이라는 리드타임의 구조적 엇박자가 계획-실적 격차의 뿌리다.

이번처럼 수요가 특정 거점에 응집될수록 이 엇박자는 국지적 정전 위험으로 증폭된다.

공급원 구성도 낙관하기 어렵다. 11차 전기본은 2038년 무탄소 발전 비중 70%를 목표로, 원전 35.2%와 재생에너지 29.2%를 뼈대로 삼았다. 12차에서는 신규 대형 원전과 SMR 추가 여부가 공론화 절차에 걸려 있다.

학계 일각에서는 대형 원전 2~4기를 더해야 한다는 주장이, 다른 편에서는 2050년 원전 비중 35% 유지를 위해 대형 원전 20기·SMR 12기가 필요하다는 계산까지 나온다.

그러나 원전은 부지 선정부터 준공까지 10년 이상, SMR은 상용화 시점 자체가 불확실하다.

재생에너지는 간헐성 탓에 최대수요 시점의 실효 용량이 설비용량에 크게 못 미친다.

어느 쪽이든 2040년 165GW를 안정적으로 받치기에는 리드타임이 빠듯하다.

다른 나라와 비교하면 어디쯤인가

데이터센터발 전력 폭증은 한국만의 일이 아니다.

국제에너지기구 집계로 세계 데이터센터 전력소비는 2025년 447TWh에서 2026년 565TWh로 26% 늘고, 2030년에는 1,200TWh를 넘어설 전망이다.

다만 각국의 대응은 갈린다.

미국은 2024년 데이터센터 소비가 약 180TWh로 2015년 이후 연평균 12%씩 커졌지만, 지역별 요금 등급을 신설해 계통 비용을 수요자에게 전가하는 방향으로 움직인다.

아일랜드는 사정이 더 급하다.

더블린 일대는 전력망 포화로 2028년까지 신규 데이터센터 접속 신청을 아예 받지 않는다.

네덜란드는 계통 연결에 평균 10년이 걸린다.

일본은 향후 10년 전력수요가 5.3% 늘 것으로 보면서도, 문제의 핵심을 '발전'이 아니라 '송전'으로 규정하고 있다.

세 나라의 사례가 한국에 던지는 함의는 분명하다.

아일랜드처럼 접속을 막으면 산업이 떠나고, 미국처럼 요금에 전가하면 소비자 저항에 부딪힌다.

결국 관건은 계통을 수요 발생 시점에 맞춰 얼마나 앞당겨 까느냐다.

한국IDC 전망으로도 국내 데이터센터 전력수요는 2028년까지 연평균 11% 늘어난다.

수요 곡선은 이미 가팔라졌는데, 송전망은 여전히 10년짜리 공사다.

본지의 네 번째 명제는 여기서 나온다. 165GW라는 숫자의 성패는 발전량이 아니라 '적기 연결률'이 가른다.

남는 질문과 정책 함의

이번 계획을 실적으로 옮기려면 세 가지가 동시에 맞물려야 한다.

첫째, 송전망 건설의 병목을 푸는 특단의 절차다.

입지 인허가와 주민 보상을 앞당길 제도 없이 80조원 계통 투자는 예정된 지연을 안고 출발한다.

둘째, 수요 자체를 유연하게 만드는 장치다.

데이터센터의 부하 이전, 자가발전·저장장치 의무, 수요 시점 분산 같은 관리 수단이 24.7GW의 정점을 깎아줄 수 있다.

셋째, 계획의 정직성이다.

실현 확률이 낮은 잠재 수요를 확정 수요처럼 계상하면, 과잉 설비 투자와 요금 부담이라는 역방향 위험이 뒤따른다.

이 부담은 균등하게 나뉘지 않는다는 점이 특히 뼈아프다. 80조원대 계통 투자와 신규 원전 건설비는 결국 전기요금에 스며들 텐데, 정작 그 전력을 대량으로 쓰는 쪽은 소수의 첨단산업 사업장이다.

요금 인상의 충격은 에너지 소비 비중이 큰 중소 제조업체와 저소득 가구에 상대적으로 더 무겁게 얹힌다.

수요를 일으킨 주체와 비용을 감당하는 주체가 어긋나는 구조를 방치하면, 계통 투자에 대한 사회적 동의 자체가 흔들릴 수 있다.

데이터센터 전용 요금제나 계통 이용 부담금 같은 원인자 부담 원칙을 이번 계획 단계에서부터 함께 설계해야 하는 이유다.

정리하면, 제12차 전력수급기본계획의 목표수요 상향은 AI·반도체 시대에 국가가 내린 불가피한 베팅이다.

다만 베팅의 성패는 158~165GW라는 수요 숫자가 아니라, 그 수요가 필요한 자리에 제때 전기를 꽂을 수 있느냐에 달렸다.

계획과 실적의 시차를 좁히지 못하면, 상향된 목표는 달성이 아니라 미달의 기록으로 남을 공산이 크다.

남은 2년, 계통 건설의 속도가 이 계획의 신뢰도를 결정할 것이다.

검증 노트

본 기사는 2026-09-09 기준으로 작성됐다.

산업통상자원부의 제11차·제12차 전력수급기본계획 수요 전망 자료, 한국전력의 송전망 투자 계획, 에너지경제연구원과 국제에너지기구의 데이터센터 전력수급 인사이트, 한국IDC 국내 전망을 교차 확인했다. 2040년 목표수요 158.4~165.0GW, 3대 메가수요 24.7GW(AI 데이터센터 18.4GW·서남권 반도체 6.3GW), 4월 대비 26.6~26.8GW 상향, 송전선로 3,855km·72.8조원 등 핵심 수치는 복수 출처에서 일치했다.

신규 원전·SMR 규모와 잠재 반도체 수요(약 40GW)는 공론화·투자 확정 이전의 추정치로, 최종 확정 시 변동될 수 있다.

기사 verdict: VERIFIED(1차 자료 교차 확인).

편집국

원본 데이터

본 기사 수치의 근거 데이터입니다. 출처를 표기하면 인용·재사용할 수 있습니다.

항목수치비고
2040년 국내 최대 전력수요 전망158.4~165.0GW8월 20일 재전망
AI·반도체 3대 메가수요24.7GW6월 말 3대 메가프로젝트
지난해 최대전력 실적치100.9GW출발점
제11차 전기본 2038년 목표수요129.3GW2025년 초 확정
제11차 기준수요145.6GW
제11차 수요관리분16.3GW
적정 예비율22%
제11차 필요 설비157.8GW
제12차 초기 수요 전망(2040년 기준)131.8GW2026년 4월 공개
제12차 초기 수요 전망(상향)138.2GW2026년 4월 공개
4월 대비 목표수요 증가폭26.6~26.8GW넉 달 만, 대형 원전 열아홉 기 수준
AI 데이터센터 수요18.4GW1단계 확정 8.4GW 포함, 2035년까지
서남권 반도체 클러스터 수요6.3GW
2040년 반도체 계약전력 기준 잠재 수요약 40GW용인·호남·평택·청주 포함
연간 전력소비량 전망 변화657.6~694.1TWh → 847.3~885.1TWh약 190TWh 증가
신설 송전선로70개, 총연장 3,855km2038년까지, 한전 추산
송전선로 투자비72.8조원
배전망 투자비10.2조원계통 보강 총 80조원 넘음
송전선로 리드타임10년 안팎완공 2~3년씩 지연 반복
발전 설비 리드타임3~5년
제11차 2038년 무탄소 발전 비중 목표70%원전 35.2%, 재생에너지 29.2%
2050년 원전 비중 유지 필요 설비대형 원전 20기·SMR 12기원전 비중 35% 기준 학계 계산
세계 데이터센터 전력소비2025년 447TWh → 2026년 565TWh26% 증가, 2030년 1,200TWh 넘어설 전망
미국 2024년 데이터센터 소비약 180TWh2015년 이후 연평균 12% 증가
일본 향후 10년 전력수요 증가5.3%

출처: 산업통상자원부·한국전력·에너지경제연구원 자료 교차 분석(본지 분석), 국제에너지기구
